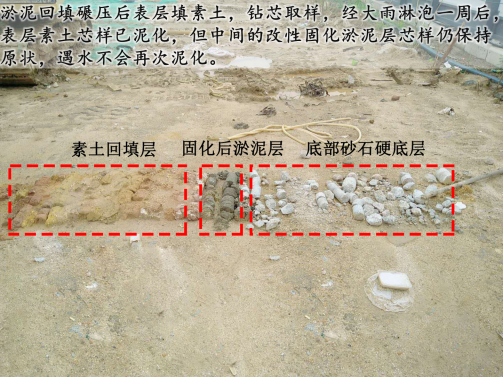

铲湾渠土地平整范围南起怡海大道现状1#箱涵,沿线经过南山污水处理厂、月湾河、梦海大道、听海大道、国际学校、最终汇入前海湾,河道回填长2.03公里。原铲湾渠是片区重要的排水通道,承担1#渠、2#渠、月湾河的排水任务。但前湾河河口及月湾河箱涵贯通后,已替代了原铲湾渠的排水功能,原铲湾渠规划为建设用地,该工程按规划要求落实土地平整工作。经勘察,河床表层为2.0m~3.5m厚的淤泥层,总量约6.5万立方米,含水率高达80%。为使铲湾渠范围内场地与周边场地达到统一的地基标准,减少回填区内地块的不均匀沉降,避免地块开发建设时再次处理淤泥,因此对河道内淤泥进行处置是十分必要的。传统的淤泥处理方式为外运填埋,由于含水量高,需要晾晒后外运或添加脱水剂后外运,一方面周边无晾晒场地,另一方面外运成本高,经综合比选设计单位提出采用固化技术对淤泥进行固化后原位回填处理。该工程淤泥固化部分采用我院专利产品技术——软土固化剂对淤泥进行改性固化,由广东泉兴生态科技有限公司进行现场施工指导。施工工艺简单、周期短。现场采用分段分层处理,即将改性固化材料按预定设计掺量喷洒于泥层表面,搅拌均匀后转堆焖料,24~48h后即可回填铺摊,采用履带式挖机碾压。经第三方专业检测机构对回填区检测全部达标,平均承载力达140kPa,满足承载力≥70kPa的设计标准,且改性固化后的淤泥具有耐水性,遇水不会再次泥化。铲湾渠淤泥固化创新设计工艺首次在前海落地,淤泥原位改性固化回填方式较传统淤泥外弃处治方式,通过改性淤泥质土,充分利用工程现场土方减少土方及淤泥外运,不仅大大节省工程成本(本工程节省淤泥外运成本约650万元),还有效避免淤泥外运外弃对环境带来二次污染的风险,具有良好的经济环境效益。
